  • 路基為什么要使用塑料排水板

    塑料排水板的作用一般是及時排走走,如果水不走掉,水的重量壓在地下室頂板上是不好的。一般路基只要壓實,確保有對應的壓實度就可以了。但對軟土地基,由于軟基的存在或深或淺,一般的措施已不能滿足路基承載力的要求。

    2021-09-27
  • 雙向塑料土工格柵施工中需要注意哪些方面?

    雙向拉伸塑料土工格柵適用于各類堤壩及公路路基、護坡、洞壁及大型機場、停車場、碼頭、貨場等承載地基的加固。!施工必須滿足以下要求:強度高,延伸率低,因此土工格柵抗變形能力強,斷裂延伸率小于3%。

    2020-12-26
  • 路基玻纖土工格柵施工注意事項

    玻纖土工格柵的鋪設可以由拖拉機和汽車改造的專用設備鋪設,也可以人工鋪設。在實際施工中,通常在噴灑粘層油后直接鋪設格柵就可以了,壓路機隨后碾壓。在實際操作過程中,施工質量的好壞對結果有很大影響。

    2020-11-07
  • 土工格柵針對整體壩體進行除險加固施工方案

    常規多采用土工格柵防滲補強方法,針對整體壩體進行除險加固,具體實施方案1、高壓噴射灌漿的方法和效果: 2、劈裂灌漿技術:3、漿砌石的面層加批擋的方案:一般情況下在用漿砌石的表面加批擋防滲時還需加上土工格柵的灌漿防滲技術,相互結合效果較好。

    2020-11-02
  • 山東鋼塑土工格柵在軟土地基的施工性能指標

    山東鋼塑土工格柵施工順序為:清理路基-→人工鋪設鋼塑土工格柵-→搭接、綁扎、固定-→鋪設其上路基土-→壓實。先在地基上鋪設第一層格柵,鋪設從-端開始,沿路線走向一幅接一幅向前推進。橫向鋪設與路堤兩邊縱向排水溝相接,間應可靠連接,搭接邊用錨釘固定,鋪設要平整,無皺折,盡量張緊。當格柵鋪設定位后,應及時填土覆蓋,采取邊鋪設邊回填壓實的施工順序。

    2020-10-28
  • 路基土工格柵如何解決高填方路基施工難題

    路基土工格柵在實際的施工中應用較為廣泛,是現代工程施工不可或缺的重要組成部分,尤其在高填方路基施工中應用效果最佳。因而為能夠充分的發揮出土工格柵的實際應用優勢,需按照實際工程需要做好土工格柵的施工環境與條件規劃,從而確保土工格柵在高填方路基施工中的有效性。

    2020-10-28
  • 鋼塑復合土工格柵的工程功能

    鋼塑復合土工格柵由高強度鋼絲包裹在高密度聚乙烯中制成,高密度聚乙烯是一種與平面經緯度成直角的超聲波焊接而成的土工合成材料。根據工程需要,可以采用不同的網徑和鋼絲數來改變加固帶的拉力。

    2020-09-30
  • 土工格柵的制作過程需要注意的地方時什么

    土工格柵拉伸技術將高密度聚乙烯或聚丙烯與改性劑和添加劑混合。采用擠出機擠出壓延工藝生產出厚度控制精度高、表面光滑的優質板材。在土工格柵的使用過程中,土工格柵的長期徐變是由于穩定張力的長期效應造成的,這導致土工格柵不能有效發揮其應有的加固、拉伸等作用。土工格柵蠕變技術的研究對工程安全具有重要意義。

    2020-08-13

防水板施工時的錨固方法及與施工注意事項

作者:hengke來源:山東土工材料有限公司時間:2018-08-07 05:11 訪問量:
描述:防水板施工時必須要錨固一下才能達到穩定的目的,防水板錨固溝的方法主要分三個步驟:1、錨固溝:是固定HDPE防水板和保護層土工布的。2、緩沖平臺: 3、截洪溝:在錨固溝的上面,開挖截洪溝,導流外來雨水,以阻止水直接進入填埋場。
防水板

 防水板施工時的錨固方法及與施工注意事項


一、防水板施工時的錨固方法
在坡面上鋪設土工布或者防水板時候,為了做好防止布和膜滑坡的措施,大家也想盡了辦法,其中包括向土工材料廠家采購糙面防水板和使用錨固溝固定等方法,在此,衡水茂發工程橡膠有限公司專業技術人員就為大家來著重講解防水板錨固溝的原理和示意圖。

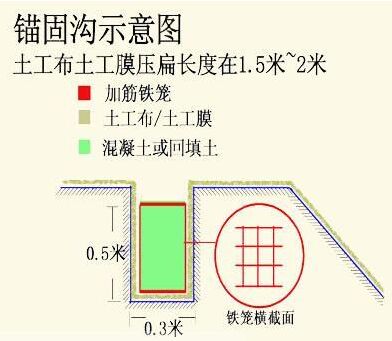

防水板錨固溝的原理示意圖

1、錨固溝:是固定HDPE防水板和保護層土工布的,HDPE防水板和上面的保護層鋪設好后,即時用砼板壓住。如下圖

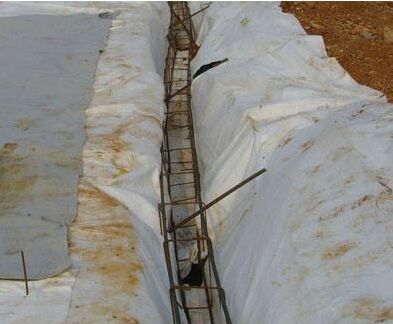

防水板施工現場的錨固溝

2、緩沖平臺:是為了HDPE防水板的平穩性,防止下滑,在坡中央增設緩沖平臺,且在平臺上設置錨固溝,以減輕膜由于重力引起的的下拉力,增加穩定性。本工程的緩沖平臺錨固溝由于實際地形的特點,小而窄,施工時要格外注意。

防水板錨釘溝圖片

3、截洪溝:在錨固溝的上面,開挖截洪溝,導流外來雨水,以阻止水直接進入填埋場。
4、在HDPE防水板的的施工中,可能會將錨固溝設置成截洪溝。
5、對于防水板的錨固,還要注意在錨固溝頂部,應按設計要求預留一定的防滲膜,以備局部下沉拉伸。
6、在選擇HDPE防水板時盡量選用進口防水板來進行施工。采購山東建通土工材料有限公司生產的糙面防水板,可以有效增加摩擦力,防止工程滑坡。

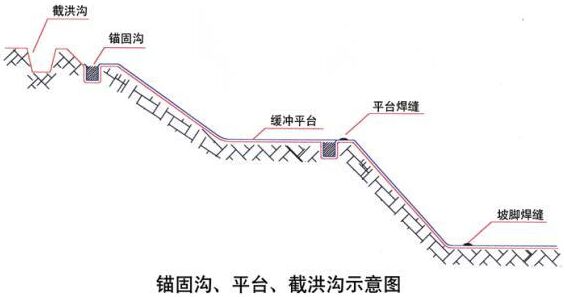

 防水板截洪溝示意圖
二、防水板的保管與施工注意事項
1、防水板應存放室內,庫房應整潔、干燥,無水源,自然通風要好,庫房溫度不得高于400C,并應遠離高溫熱源及油脂等污物,存放時立放,不得倒放堆碼。
2、材料、工具遠離已鋪好塑料板地段堆放。
3、搬運時嚴禁沿地面拖拉,塑料板上不得擱置焊槍,不得隨意仍棄煙火及火柴等雜物,避免發生裂損和燒焦。如發生防水板有裂紋、針扎等弊病,應立即修補好。
4、灌注時,應防止碰擊塑料板,擋頭板的支撐物在接觸塑料板處必須加設橡皮墊層,在二次襯砌中埋設的管件與塑料板的間距不小于5 cm,以防破損塑料板防水層,澆筑砼時,應仔細觀察,若發現有損傷處應立即修補。
5、使用射釘槍,必須專人負責,嚴加保管,發射時,射釘槍發射方向一定要垂直基面,在凹凸不平的基面上發射時,必須配帶安全防護罩。
6、橡膠止水帶的施工:在隧道二次襯砌伸縮縫處設止水帶。施工時止水帶一半位于模板內,一半外露,并用鋼筋夾固定好,以防止其在砼澆注過程中移位。
7、排水管的施工:施工時,用Φ8鋼筋夾固定好并用麻筋堵塞兩端,防止在澆注砼時移位及堵塞管子。
8.防水板搭接處應與施工縫錯開布置,其錯開距離不小于50cm。
9.防水板施工前,應確保預埋件施工完畢,防水板鋪設后,嚴禁在防水層上開洞,以避免引起滲漏水。
10.防水層的鋪設應超前二次襯砌砼的施工,其距離為2~3個襯砌循環,并設臨時擋板防止機械損傷和電火花灼傷防水板。
11.手工焊接應由熟練工人操作,可采用塑料焊條焊接。
12.綁扎和焊接鋼筋時應注意對防水層進行有效的保護,避免鋼筋就位時刺破防水板,特別是焊接鋼筋時,應在防水層和鋼筋之間設置石棉遮擋板,避免火花燒穿防水板。襯砌結構鋼筋安裝過程中,現場應由專人看守,發現破損部位應及時做好標記,待鋼筋安裝完畢后再進行全面的補焊及驗收。
